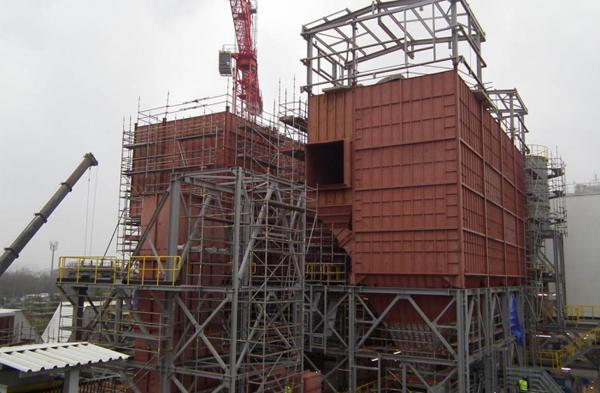

10.12.2018
Elektrownia Pomorzany w modernizacji
Modernizacja Elektrowni Pomorzany pochłonie 213 mln zł. Program inwestycyjny obejmuje łącznie 49 zadań inwestycyjnych, których realizacja została zaplanowana na lata 2015-2040. Do tej pory w elektrowni wykonano 11 zadań, kolejne 7 jest w trakcie realizacji.
Elektrownia Pomorzany wraz z Elektrownią Szczecin i Elektrownią Dolna Odra jest częścią oddziału Zespół Elektrowni Dolna Odra. Jej modernizacja ma umożliwić jej pracę przez następnych 20 lat po roku 2019. Celem jest m.in. ochrona miejsc pracy w okresie korzystania z derogacji naturalnej (zgodnie z obowiązującą Dyrektywą IED), a także rozwój mocy wytwórczych, poprawa efektywności wytwarzania energii elektrycznej i ciepła, zwiększenie dyspozycyjności pracy jednostek wytwórczych oraz dotrzymanie norm ochrony środowiska.
W ostatnim półroczu wykonano m.in.: modernizację układu rozładunku węgla z wymianą suwnicy półbramowej chwytakowej D-66, pomiarów specjalnych turbin bloków A i B, kanałów betonowych wody chłodzącej, tacy pod zbiornikami oraz instalacji rozpałkowej kotła bloku A, wymieniono również zbiorniki magazynowe kwasu. Obecnie realizowane są prace związane, m.in. z budową instalacji odsiarczania spalin metodą półsuchą wraz z instalacją dystrybucji popiołu suchego oraz budowa instalacji katalitycznego odazotowania spalin dla kotłów OP-206 obu bloków (typu Benson). Realizowane są również zadania modernizacyjne układu ciepłowniczego, wymiana rurociągów parowych i rekonstrukcja kotłów bloków A i B, a także urządzeń pomocniczych kotłów.
- Po zakończeniu wszystkich zaplanowanych prac Elektrownia Pomorzany będzie spełniać wymogi unijnej dyrektywy o emisjach przemysłowych (IED) i górne limity wynikające z tzw. konkluzji BAT/BREF, a mieszkańcy Szczecina będą mieli zapewnione wieloletnie bezpieczeństwo dostaw ciepła wytwarzanego w wysokosprawnej kogeneracji – podkreśla Radosław Rasała, p.o. prezesa zarządu PGE Górnictwo i Energetyka Konwencjonalna.
W przypadku Elektrowni Dolna Odra podjęto decyzję o przeprowadzeniu działań zmierzających do budowy nowych, gazowych mocy wytwórczych o odpowiedniej dyspozycyjności i sterowalności. Projekt zakładający budowę dwóch bloków gazowo-parowych o mocy około 500 MW brutto znajduje się obecnie w fazie przygotowania do realizacji.

Autorem artykułu jest:Michał Oksiński
Modernizacja Elektrowni Pomorzany pochłonie 213 mln zł. Program inwestycyjny obejmuje łącznie 49 zadań inwestycyjnych, których realizacja została zaplanowana na lata 2015-2040. Do tej pory w elektrowni wykonano 11 zadań, kolejne 7 jest w trakcie realizacji.
Elektrownia Pomorzany wraz z Elektrownią Szczecin i Elektrownią Dolna Odra jest częścią oddziału Zespół Elektrowni Dolna Odra. Jej modernizacja ma umożliwić jej pracę przez następnych 20 lat po roku 2019. Celem jest m.in. ochrona miejsc pracy w okresie korzystania z derogacji naturalnej (zgodnie z obowiązującą Dyrektywą IED), a także rozwój mocy wytwórczych, poprawa efektywności wytwarzania energii elektrycznej i ciepła, zwiększenie dyspozycyjności pracy jednostek wytwórczych oraz dotrzymanie norm ochrony środowiska.
W ostatnim półroczu wykonano m.in.: modernizację układu rozładunku węgla z wymianą suwnicy półbramowej chwytakowej D-66, pomiarów specjalnych turbin bloków A i B, kanałów betonowych wody chłodzącej, tacy pod zbiornikami oraz instalacji rozpałkowej kotła bloku A, wymieniono również zbiorniki magazynowe kwasu. Obecnie realizowane są prace związane, m.in. z budową instalacji odsiarczania spalin metodą półsuchą wraz z instalacją dystrybucji popiołu suchego oraz budowa instalacji katalitycznego odazotowania spalin dla kotłów OP-206 obu bloków (typu Benson). Realizowane są również zadania modernizacyjne układu ciepłowniczego, wymiana rurociągów parowych i rekonstrukcja kotłów bloków A i B, a także urządzeń pomocniczych kotłów.
- Po zakończeniu wszystkich zaplanowanych prac Elektrownia Pomorzany będzie spełniać wymogi unijnej dyrektywy o emisjach przemysłowych (IED) i górne limity wynikające z tzw. konkluzji BAT/BREF, a mieszkańcy Szczecina będą mieli zapewnione wieloletnie bezpieczeństwo dostaw ciepła wytwarzanego w wysokosprawnej kogeneracji – podkreśla Radosław Rasała, p.o. prezesa zarządu PGE Górnictwo i Energetyka Konwencjonalna.
W przypadku Elektrowni Dolna Odra podjęto decyzję o przeprowadzeniu działań zmierzających do budowy nowych, gazowych mocy wytwórczych o odpowiedniej dyspozycyjności i sterowalności. Projekt zakładający budowę dwóch bloków gazowo-parowych o mocy około 500 MW brutto znajduje się obecnie w fazie przygotowania do realizacji.
